Заменителна таблица и анекс: как се отчитат промените в СМР

Substitution table and annex: recording changes in construction works

Каква е разликата между таблица за заменяне и анекс и как да отразя всяко от двете?

Заменителната таблица документира замяна с основание в договора и не мени сумата: минералната вата вместо EPS е плюс 33 930 €, а бетонът без мазилка и боя в гаража е минус толкова, разлика 0,00 €. В платформата тя е «Заповед за промяна»; сметчикът, който я подава, не може сам да я одобри, одобрява я строителният надзор. Парапетите и хидроизолацията на терасите ги няма в КСС, това са нови работи за 23 940 € без ДДС и се оформят с отделен Анекс № 1, а договорът става 2 209 770,00 € без ДДС. Заменителната таблица не е термин от закона.

The substitution table documents a replacement with a basis in the contract and does not change the total: mineral wool instead of EPS is +EUR 33,930, and leaving the garage walls as bare concrete (no plaster or paint) is minus the same, a difference of EUR 0.00. In the platform it is a Change order; the estimator who submits it cannot approve it, the construction supervisor does. Balcony railings and terrace waterproofing are not in the bill, so they are new works of EUR 23,940 excluding VAT and go into a separate Annex no. 1, making the contract EUR 2,209,770.00 excluding VAT. The substitution table is not a term in the law.

Замяната на работа и възлагането на нови СМР не са едно и също. В този пример подготвяме заменителна таблица без промяна на общата стойност, а допълнителните работи оформяме отделно с анекс.

Ще получите

Таблица за заменяне № 1 с нулев нетен ефект (+33 930 EUR и -33 930 EUR) и Анекс № 1 за нови работи на стойност 23 940 EUR, който повишава договора до 2 209 770,00 EUR без ДДС

Допълнителни работиДоговориСтроителство & контрол

Транскрипция

0:00 Промяната

Средата на ноември. Инвеститорът иска негорима фасада: минерална вата вместо EPS. Кой ще плати разликата? Днес: заменителна таблица, която не мени сумата, и анекс за новите работи. Тя не е термин от закона. Документира промяна с основание в договора и обикновено е приложение към протокол или анекс.

0:24 Таблицата

Минералната вата струва повече: плюс 33 930 €. Стените на гаража остават бетон, без мазилка и боя. Това е минус толкова. Разлика: нула. В платформата заменителната таблица е заповед за промяна. Натиснете «Нова заповед за промяна» и я кръстете «Заменителна таблица № 1». Добавете редовете: старо и ново количество, единична цена. Минералната вата влиза на 52,50 €. Платформата смята разликата за всеки ред и общото въздействие: 0,00 €.

0:59 Одобрението

Натиснете «Изпращане». Сметчикът, който е подал таблицата, не може сам да я одобри. Одобрява строителният надзор, със своя вход. Таблицата е одобрена, а сумата на договора остава същата.

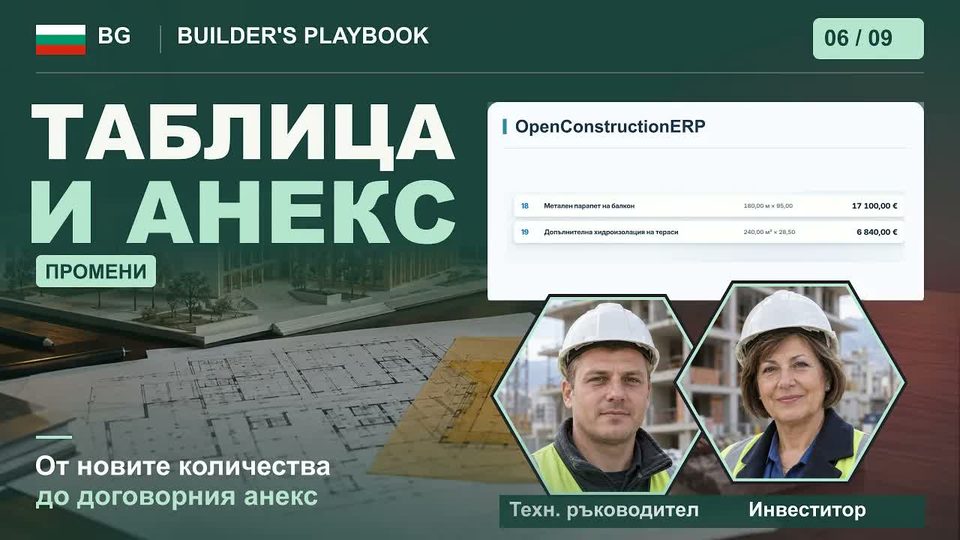

1:12 Анексът

Парапетите на балконите и хидроизолацията на терасите ги няма в КСС. Това не е замяна, а нови работи: 23 940 € без ДДС. Нови работи означават анекс. Създайте втора заповед, Анекс № 1, с двата нови реда. Одобрява пак надзорът. Договорът вече е 2 209 770,00 € без ДДС. Две промени, два документа. Заменителната таблица: нула. Анексът: плюс 23 940 €. И всяка цифра е проверена от втори човек. Следващият урок: окончателният акт и гаранциите. OpenConstructionERP е безплатен и с отворен код. Изтеглете го още днес.

Същият въпрос в друга държава

  1. 4:45 EN · Canada · Ontario Manage Construction Change Orders Как да уведомя, остойностя и получа одобрение за промяна по CCDC 2, когато попаднем на непредвидена скала?
  2. 5:54 EN · GB How to Value a JCT Variation Как да остойностя Variation по JCT от количествената сметка и да я отразя, докато стойността на договора се промени?
  3. 2:09 ES · ES Precio contradictorio: valorar y aprobar un cambio de obra Клиент поиска работа, която я няма в проекта: как да изготвя нейния precio contradictorio и да го одобря?
  4. 5:05 ZH · CN 变更与签证:口头指示变书面,按合同期限报价 Как да превърна устно нареждане от представителя на клиента в остойностена промяна в рамките на договорните срокове?

Свързани видеа

  1. 3:13 EN · United States Manage Your Subs: Pay, Hold Back Как да водя подизпълнител от подписаната поръчка до окончателното плащане, с одобрени промени и задържана удръжка?
  2. 5:17 ZH · CN 材料调差与费用索赔:钢筋涨价和停工7天怎么算 Каква част от поскъпването на арматурата и 7-дневното спиране мога реално да поискам от възложителя?
  3. 4:57 EN · Canada · Ontario CCDC 2 Monthly Progress Draw Как да фактурирам месечно междинно плащане по договор CCDC 2 с 10% задържане в Онтарио?
  4. 4:37 FR · Canada · Québec Facturation, retenue et hypothèque légale Как да подготвя искане за плащане с договорно задържане в Квебек и да запазя законната си ипотека?
  5. 4:32 IT · IT Giornale di cantiere: documentare imprevisti ed extra Как да отразя в същия ден неочаквани почвени условия, за да се платят допълнителните основи?
  6. 5:25 ZH · CN 预付款基数怎么核对:签约一周的三笔钱与三张保函 Как да изчисля правилно аванса, разходите за безопасност и гаранционната удръжка през седмицата на подписване на договора?
